Projekt Hochwasserschutz Richebach 2025/26

Neubau Murgangsperre und bauliche Anpassungen des bestehenden Geschiebesammlers.

  • New Category


  • 20251102_155355000_iOS
  • 20251106_154713900_iOS
  • 20251111_092531503_iOS
  • 20251116_082904506_iOS
  • 20251116_083352858_iOS
  • 20251116_083800475_iOS
  • 2026 org_013060477ba94aa0_1779382478000
  • 2026 org_7ff548356b703b1c_1779382540000
  • 2026 org_9bb8e1325a541f93_1779382426000
  • 2026 org_b442b727e4f53174_1779382682000
  • 2026 rg_76456f335e264f01_1779382814000
20251102_155355000_iOS



Ausschreibung Los 1 auf Simap Pressebericht im Frutigländer
Infobrief Bevölkerung August 2025 (klick für pdf)

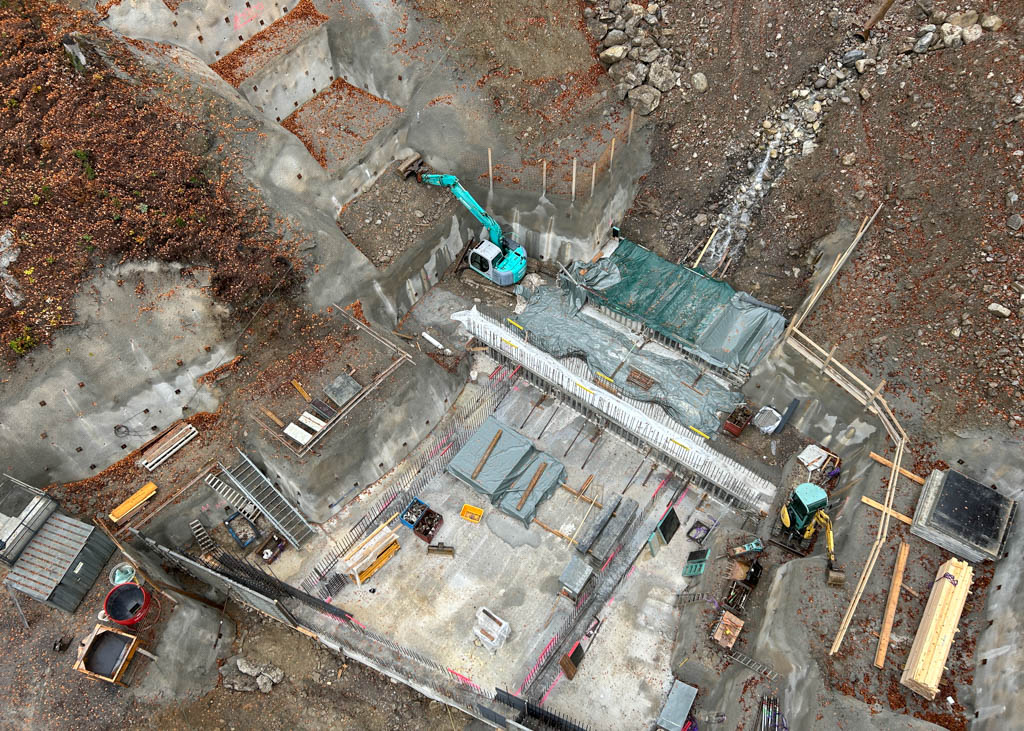

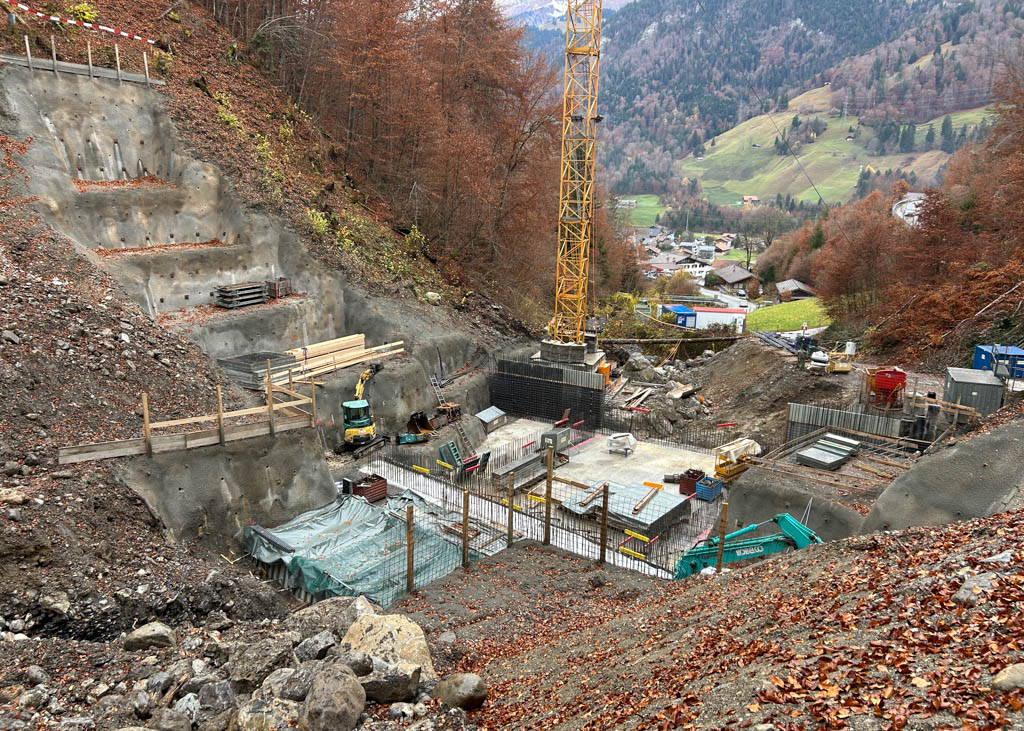

  Oktober 2025 – Hangsicherungen, Kranmontagen, Fundationen Geschiebesammler, Holzkastensperren

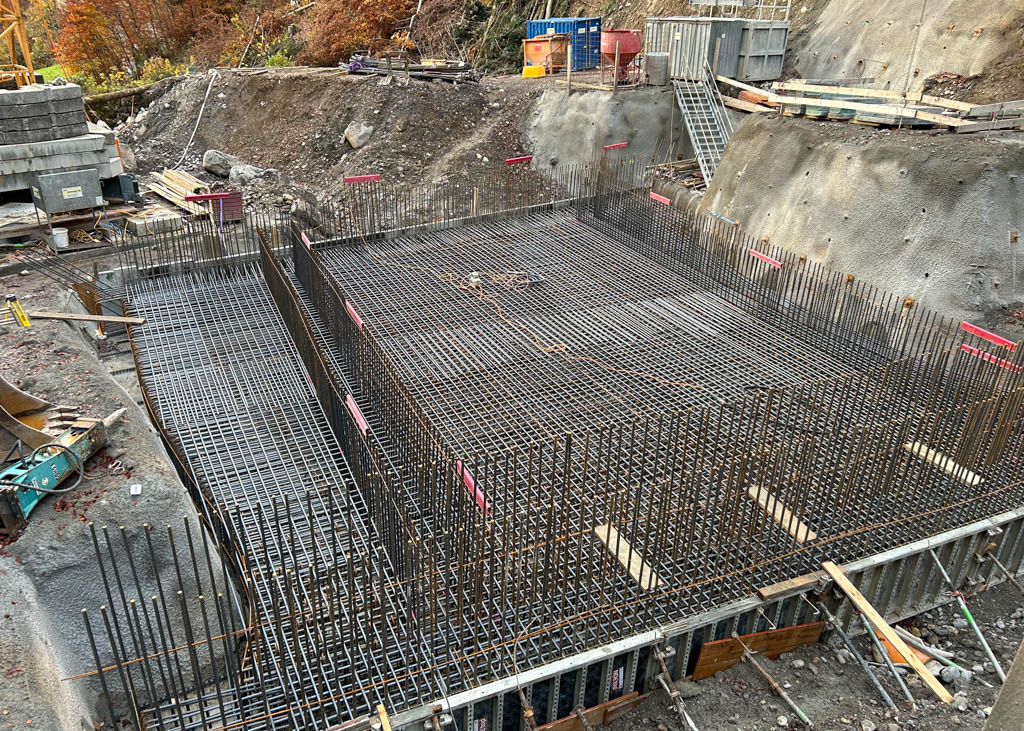

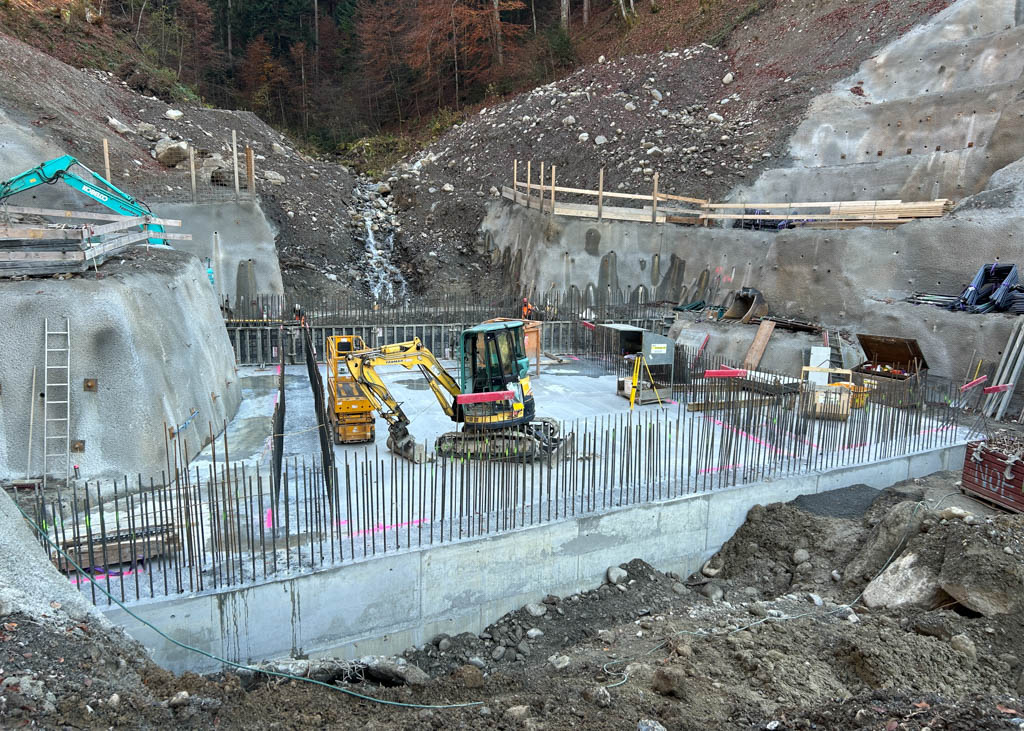

Die Arbeiten zur Hangsicherung konnten im Verlauf des Septembers planmässig abgeschlossen werden. Mitte Oktober erfolgte die Montage des Baustellenkrans, welcher bis zum Abschluss der Bauarbeiten am Geschiebesammler in Betrieb bleibt. Aktuell werden die massiven Fundamente des neuen Geschiebesammlers erstellt.

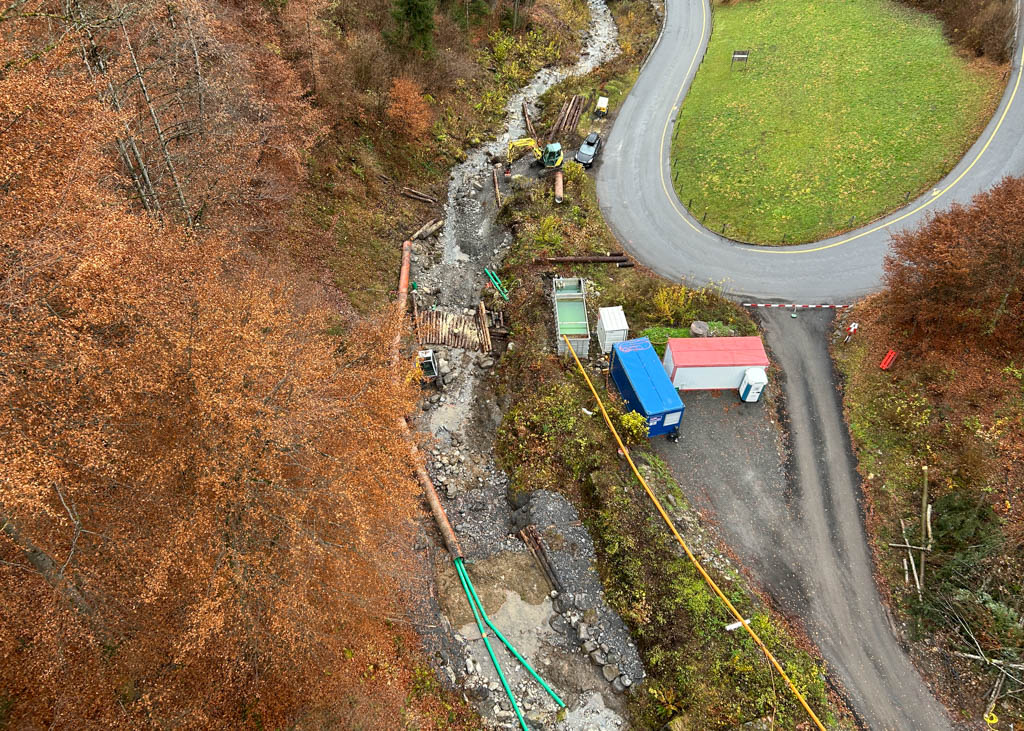

Unterhalb des neuen Geschiebesammlers haben Mitte Oktober die Arbeiten an den neuen Holzkastensperren begonnen. Das dafür benötigte Fichtenholz stammt grösstenteils aus dem eigenen Wald der Schwellenkorporation Reichenbach und wurde im Sommer 2025 geschlagen und aufbereitet.


Januar 2026, Geschiebesammler, Holzkastensperren

Vor den Weihnachtsferien konnten die Betonarbeiten an der Vorsperre des Geschiebesammlers erfolgreich abgeschlossen werden.

Zudem wurden bereits die ersten Etappen der Hauptsperren noch vor Weihnachten in Angriff genommen.

Die Holzkastensperren sind bis zur Stiglibrücke fertiggestellt. Die noch fehlenden drei Holzkastensperren unter der Brücke werden nach den Weihnachtsferien ausgeführt.

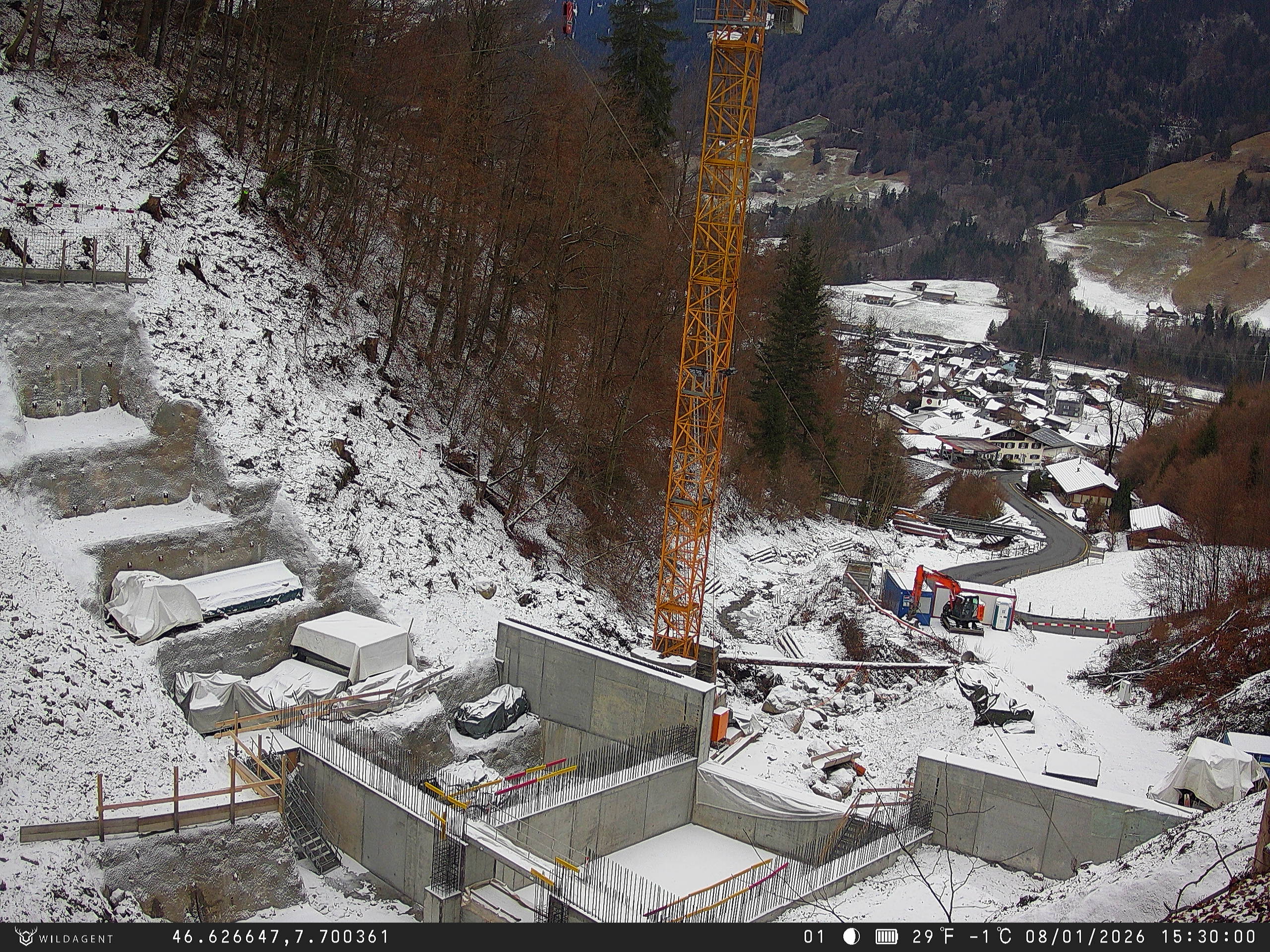

Die Arbeiten am Geschiebesammler sowie an den Holzkastensperren werden ab dem 19.01.2026 wieder aufgenommen.



März 2026, neuer Geschiebesammler, bestehender Geschiebesammler, Holzkastensperren

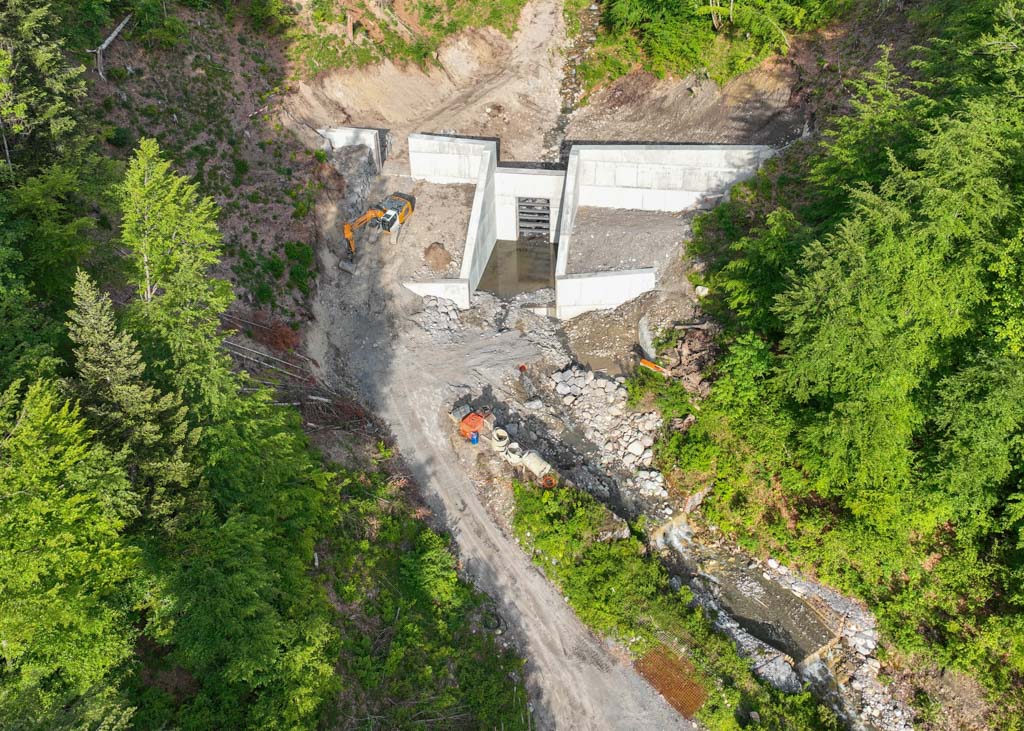

Die Bauarbeiten am neuen Geschiebesammler verlaufen planmässig und befinden sich im vorgesehenen Terminrahmen. Bei weiterhin günstigen Witterungsbedingungen ist vorgesehen, die Betonarbeiten bis Ende April 2026 abzuschliessen.

Beim bestehenden Geschiebesammler im Bereich Garage Fritschi wurde der bestehende Geschieberechen rückgebaut und der Durchlassquerschnitt vergrössert. In diesem Zusammenhang wurde ein neuer Geschieberechen mit erhöhter Durchlasskapazität installiert, um die Leistungsfähigkeit der Anlage bei Hochwasserereignissen zu verbessern und die Betriebssicherheit zu erhöhen.

Die Bauarbeiten im Abschnitt mit den Holzkastensperren konnten Ende März, mit Ausnahme der Wiederherstellungs- und Aufforstungsmassnahmen, abgeschlossen werden. Die Aufforstung erfolgt abhängig von den Witterungsbedingungen voraussichtlich im April oder Mai 2026.



Mai 2026, neuer Geschiebesammler und weiteres Vorgehen

Die Bauarbeiten am neuen Geschiebesammler befinden sich in der Abschlussphase. Die Betonarbeiten konnten planmässig Ende April 2026 abgeschlossen werden. Anfang Mai wurde der Baustellenkran demontiert.

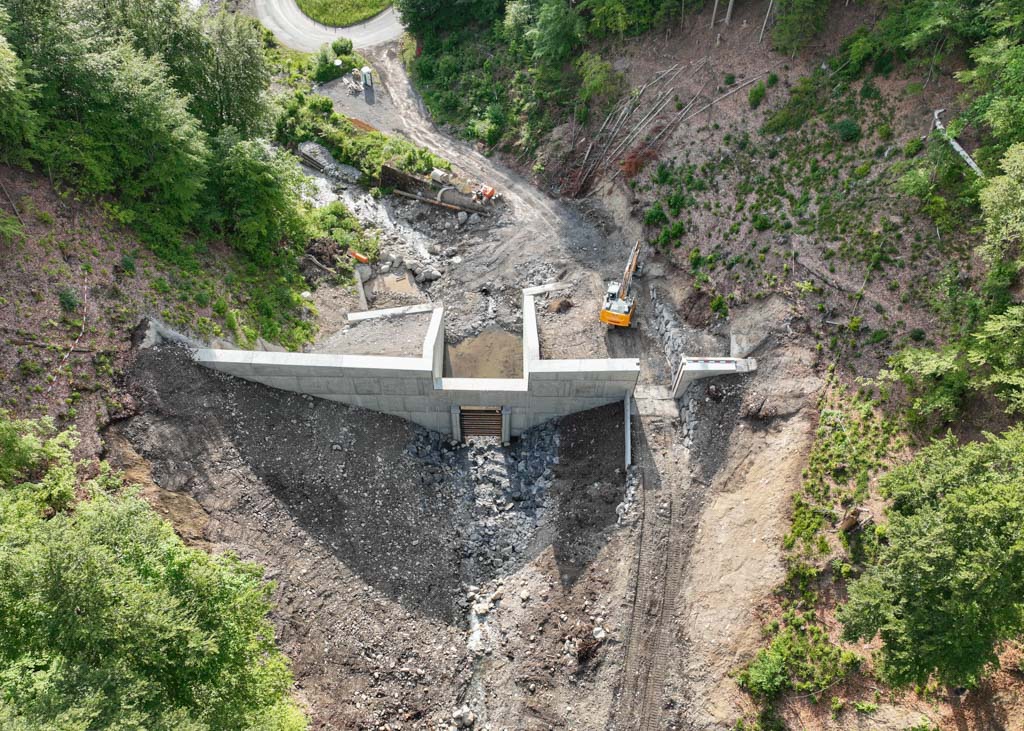

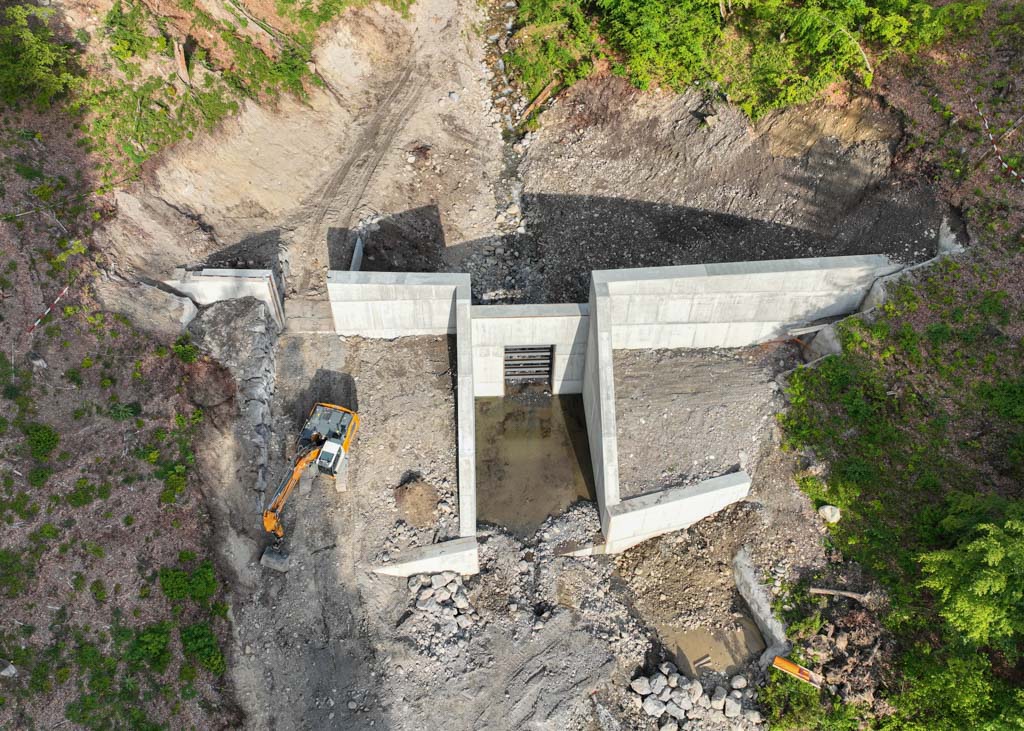

Seit Mitte Mai laufen die Erdarbeiten. Dazu gehören die Terrainmodellierungen, die Anpassung der bestehenden Zufahrtsstrasse zum Geschiebesammler sowie die neue Linienführung des Wanderweges. Bei guter Witterung können die Arbeiten voraussichtlich bis Ende Juni 2026 abgeschlossen werden, sodass der Geschiebesammler anschliessend seine Funktion übernehmen kann. Bei einem Unwetterereignis können künftig bis zu rund 10'000 m³ Geschiebe zurückgehalten werden.

Parallel dazu laufen die Vorbereitungen für Los 3, welches die Vergrösserung der bestehenden Bachschale durch den Dorfkern umfasst. Der Abgabetermin für die Offerten ist auf Mitte Juni angesetzt. Nach der Prüfung der eingegangenen Angebote soll die Arbeitsvergabe voraussichtlich Mitte Juli erfolgen, damit die Bauarbeiten im Herbst 2026 in Angriff genommen werden können.

Infobrief Bevölkerung Juli 2026 (klick für pdf)


Oktober 2026, Fertigstellung Geschiebesammler und Baubeginn Los 3

Die Bauarbeiten am neuen Geschiebesammler oberhalb des Dorfkerns von Reichenbach konnten planmässig Ende Juni 2026 abgeschlossen werden.

Anfang Oktober 2026 wurde mit den Bauarbeiten am Los 3 des Hochwasserschutzprojekts Richebach begonnen. Die Arbeiten starteten im Mündungsbereich des Richebachs in die Kander.
In einem ersten Schritt wurde eine Baupiste erstellt, um den Zugang zum Baustellenbereich sicherzustellen und die nachfolgenden Arbeiten ausführen zu können.

Damit die Bauarbeiten im Mündungsbereich möglichst im Trockenen durchgeführt werden können, wird die Kander mittels einer temporären Geschiebeschüttung auf die in Fliessrichtung linke Seite umgeleitet. Diese Massnahme dient der Wasserhaltung und ermöglicht die Ausführung der vorgesehenen wasserbaulichen Arbeiten.
Das für die Baupiste und die Wasserhaltung benötigte Geschiebe stammt aus dem Geschiebesammler des Öschibachs in Kandersteg. Durch die Verwendung dieses Materials kann gleichzeitig der Geschiebesammler in Kandersteg entlastet werden.
Nach Abschluss dieser Vorbereitungsarbeiten ist die Umlegung der bestehenden Hauptkanalisationsleitung der Einwohnergemeinde Reichenbach innerhalb des Projektperimeters vorgesehen.
Anschliessend beginnen die eigentlichen Hochwasserschutzmassnahmen im Mündungsbereich des Richebachs in die Kander.
